Page 127 - Sách 50 năm
P. 127
EVNSPC
1975 - 2025
Xây dựng - Phát triển - thắP sáng niềm tin 126
hiện sóng ngầm. Nhiều móng cột phải khoan và hạ thăm
dò nhiều lần, công tác xử lý vô cùng khó khăn, tốn kém
bởi địa chất trên biển thay đổi phức tạp, dòng hải lưu chảy
xiết. Điều kiện làm việc trên biển rất khắc nghiệt, không
ít trường hợp, công nhân say sóng, phải đưa cả đội về lại
đất liền, thay đội thi công khác. CBNV EVNSPC và các nhà
thầu phải bố trí tăng ca kíp, ứng trực thường xuyên tại công
trường, khi sóng yên là thi công không kể ngày, đêm để
bù tiến độ. Thêm vào đó là thử thách từ những công nghệ
thi công lần đầu, mới mẻ với Việt Nam, như hệ thống thiết
bị thi công cáp ngầm ngoài khơi bằng robot có điều khiển,
chế tạo riêng vật liệu xây dựng chịu được môi trường nước
biển... Đội ngũ lãnh đạo, cán bộ nhân viên EVNSPC đã sát
cánh cùng các lực lượng thi công, thường xuyên kiểm tra,
giám sát các công trường. Với quyết tâm của người làm điện
miền Nam, muôn vàn khó khăn đặc thù trong quá trình thi
công cũng được giải quyết.
điện vươn khơi, đảo xa bừng sức sống
Đối với các đảo được cấp điện bằng nguồn tại chỗ (nguồn
năng lượng tái tạo) thì giá thành sản xuất điện lớn, tính
Thủ tướng Chính phủ Nguyễn Tấn Dũng cùng các đồng chí

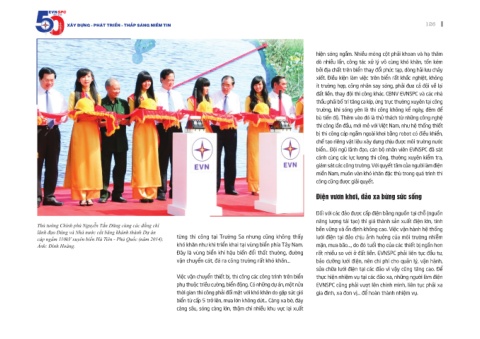

lãnh đạo Đảng và Nhà nước cắt băng khánh thành Dự án bền vững và ổn định không cao. Việc vận hành hệ thống
cáp ngầm 110kV xuyên biển Hà Tiên - Phú Quốc (năm 2014). từng thi công tại Trường Sa nhưng cũng không thấy lưới điện tại đảo chịu ảnh hưởng của môi trường nhiễm
Ảnh: Đình Hoàng. khó khăn như khi triển khai tại vùng biển phía Tây Nam. mặn, mưa bão…, do đó tuổi thọ của các thiết bị ngắn hơn
Đây là vùng biển khí hậu biến đổi thất thường, đường rất nhiều so với ở đất liền. EVNSPC phải liên tục đầu tư,
vận chuyển cát, đá ra công trường rất khó khăn… bảo dưỡng lưới điện, nên chi phí cho quản lý, vận hành,
sửa chữa lưới điện tại các đảo vì vậy cũng tăng cao. Để
Việc vận chuyển thiết bị, thi công các công trình trên biển thực hiện nhiệm vụ tại các đảo xa, những người làm điện
phụ thuộc triều cường, biển động. Có những dự án, một nửa EVNSPC cũng phải vượt lên chính mình, liên tục phải xa
thời gian thi công phải đối mặt với khó khăn do gặp sức gió gia đình, xa đơn vị… để hoàn thành nhiệm vụ.
biển từ cấp 5 trở lên, mưa lớn không dứt... Càng xa bờ, đáy
càng sâu, sóng càng lớn, thậm chí nhiều khu vực lại xuất
