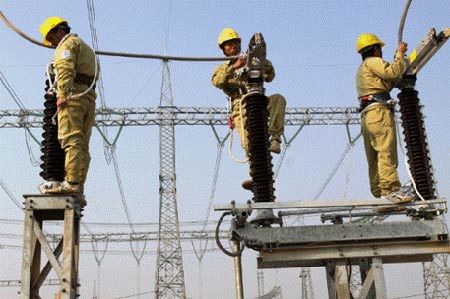

Theo báo cáo của công ty Điện lực Quảng Ninh, các nhà thầu đang tập trung nhân lực, máy móc cao nhất để đẩy nhanh tiến độ thi công, phấn đấu đóng điện trên đảo Cô tô vào tháng 10/2013.
Tính đến đầu tháng 8/2013, công trình đã hoàn thành việc đào, đúc móng 126 vị trí và dựng 47 vị trí trong tổng số 192 vị trí cột của tuyến đường dây trên không 110kV, 22kV phần do UBND tỉnh Quảng Ninh đầu tư.
Phần đường dây, trạm biến áp 110kV Vân Đồn 1 và tuyến đường dây 110kV (vận hành cấp điện áp 22kV) cấp điện cho huyện đảo Cô Tô thuộc Tổng Công ty Điện lực miền Bắc đầu tư cũng hoàn thành đào đúc móng được 64/84 vị trí, dựng 39 cột.
Gói thầu thi công xây dựng hạng mục tuyến đường dây cáp ngầm 22kV xuyên biển đang được liên doanh nhà thầu Prysmian (Italia) và Công ty xây dựng điện Thái Dương tích cực chuẩn bị thiết bị máy móc để tiến hành xẻ những mét rãnh cáp biển đầu tiên và rải cáp ngầm từ ngày 21/9 - 10/10/2013. Tiến hành nghiệm thu và bàn giao vào ngày 15/10/2013.
![]() |
Huyện đảo Cô Tô là huyện có vị trí đặc biệt quan trọng về quốc phòng - an ninh vùng Đông Bắc của Tổ quốc. Tuy nhiên, đến nay vẫn chưa có điện phục vụ sản xuất và đời sống xã hội của nhân dân huyện đảo.
Trước đó, đã có nhiều các phương án sản xuất điện cho Cô Tô được thử nghiệm, từ gió, sóng biển, mặt trời... nhưng đều không thành công. Thậm chí, Quảng Ninh còn nghiên cứu tìm giải pháp để xây dựng nhà máy điện ở đây nhưng cũng không khả thi.
Cuối năm 2012, dự án đưa điện lưới ra huyện đảo Cô Tô chính thức khởi công với tổng đầu tư trên 1.100 tỷ đồng, chiều dài tuyến gần 100km. Đây là dự án đầu tiên trong cả nước được thi công với công nghệ chôn ngầm cáp 22kV dưới đáy biển.
Khi đi vào vận hành, điện lưới quốc gia hứa hẹn sẽ làm thay đổi bộ mặt đời sống kinh tế - xã hội cũng như cải thiện đời sống người dân Cô tô, góp phần bảo đảm an ninh quốc phòng, giữ vững chủ quyền biển đảo của đất nước.
Công trình còn mang ý nghĩa đặc biệt quan trọng khi hoàn thành vào đúng dịp kỉ niệm 50 năm Ngày thành lập tỉnh Quảng Ninh.
Để đảm bảo nguồn vốn đầu tư cho dự án, Chính phủ đã đồng ý chủ trương thực hiện xã hội hóa từ sự ủng hộ của các tổ chức, cá nhân trong và ngoài tỉnh Quảng Ninh cũng như kiều bào ở nước ngoài và bè bạn quốc tế. Tỉnh Quảng Ninh đã chuẩn bị được trên 200 tỷ đồng. Đồng thời, được sự quan tâm, hỗ trợ của Đảng, Nhà nước, Chính phủ và các bộ ngành T.Ư đã đồng ý hỗ trợ 300 tỷ đồng.
Tháng 7/2013, chương trình “Chung tay thắp sáng vùng biển đảo Cô Tô” tiếp tục huy động trên 200 đơn vị, doanh nghiệp, cá nhân và các địa phương trong và ngoài tỉnh ủng hộ dự án với số tiền 205 tỷ đồng.
|
Quy mô Dự án đưa điện lưới quốc gia ra đảo Cô Tô bao gồm: - 40,6 km đường dây 110 kV; - 1 trạm biến áp 110 kV; - 45,4 km đường dây trung áp 22 kV; - 8 trạm cắt 22 kV; - 13 trạm biến áp phân phối 22/0,4kV (tổng công suất 2.880 kVA) - 29,4 km đường dây hạ áp để cấp điện cho 1.447 hộ dân huyện đảo. |
