Quyết tâm hoàn thành công trình kéo điện lưới quốc gia cho xã đảo Lại Sơn trong tháng 8/2016

  • 10:02 - 04/08/2016
  • 366

Chiều ngày 28/7/2016 tại Công ty Điện lực Bình Dương, ông Nguyễn Tấn Lộc-Phó Tổng Giám đốc Tập đoàn Điện lực Việt Nam EVN đã chủ trì buổi làm việc với Tổng công ty Điện lực miền Nam (EVN SPC), Công ty Điện lực Kiên Giang và các nhà thầu đang thi công dự án cấp điện lưới quốc gia cho xã đảo Lại Sơn, tỉnh Kiên Giang.

Thi công lưới điện hạ thế trên đảo Lại Sơn

Báo cáo tại buổi làm việc, ông Nguyễn Văn Hợp - Tổng Giám đốc EVN SPC cho biết, dự án cấp điện lưới quốc gia cho xã đảo Lại Sơn và xã đảo Hòn Nghệ, tỉnh Kiên Giang đang trong giai đoạn nước rút, chủ đầu tư và các đơn vị thi công đang tập trung mọi nguồn lực để khẩn trương thi công nhằm đảm bảo đóng điện trong tháng 8/2016 (đối với dự án Lại Sơn) và cuối tháng 9/2016 (đối với dự án Hòn Nghệ).

Ông Hợp cho biết thêm, một trong những khó khăn lớn nhất ảnh hưởng đến tiến độ công trình là do thời tiết diễn biến thất thường từ tháng 6 đến nay, mưa dông kèm bão, nhiều đợt gió Tây Nam thổi liên tục cấp 5 trở lên cộng với áp thấp nhiệt đới trên diện rộng nên công tác vận chuyển vật tư, thiết bị từ đất liền ra công trình gặp nhiều trở ngại và làm ảnh hưởng đến công tác thi công. Ngoài ra, công tác đền bù giải phóng mặt bằng do địa phương phê duyệt chậm, một số nhà thầu không tận dụng những thời điểm thời tiết thuận lợi để đẩy nhanh tiến độ cũng gây hưởng đến tiến độ công trình.

Sau khi chủ đầu tư và các đơn vị thi công báo cáo tình hình, ông Lộc yêu cầu các đơn vị cần đẩy nhanh tiến độ thi công, tranh thủ những lúc thời tiết thuận lợi tăng cường lực lượng nhân công, thiết bị để bù lại những thời điểm biển động và đảm bảo dự án có thể đóng điện vào cuối tháng 8/2016./.

Tiến độ dự án cấp điện cho xã đảo Lại Sơn: Đã hoàn thành các hạng mục công trình: Xây dựng đường dây 110kV An Biên–Xẻo nhàu; Xây dựng móng cột đường dây 110kV Xẻo Nhàu-Lại Sơn; Xây dựng lưới điện phân phối trên đảo Lại Sơn. Riêng hạng mục dựng cột, kéo dây đường dây 110kV Xẻo Nhàu – Lại Sơn, hiện đơn vị thi công đã hoàn thành phần dựng trụ và đang lên phương án chi tiết thi công kéo dây. Dự kiến toàn bộ công trình sẽ hoàn thành và đóng điện trong tháng 8/2016.

Tiến độ dự án cấp điện cho xã đảo Hòn Nghệ: Hiện các đơn vị thi công đang tập trung mọi nguồn lực và tranh thủ thời tiết thuận lợi để đẩy nhanh tiến độ thi công các hạng mục gồm: Xây dựng 26 móng cột đường dây trên biển; Xây dựng 14 móng cột trên đảo và lắp dựng cột, kéo dây trên biển; Xây dựng lưới điện phân phối trên đảo và phần nối tuyến đất liền. Toàn bộ các hạng mục trên sẽ hoàn thành và đóng điện dự kiến cuối tháng 9/2016.

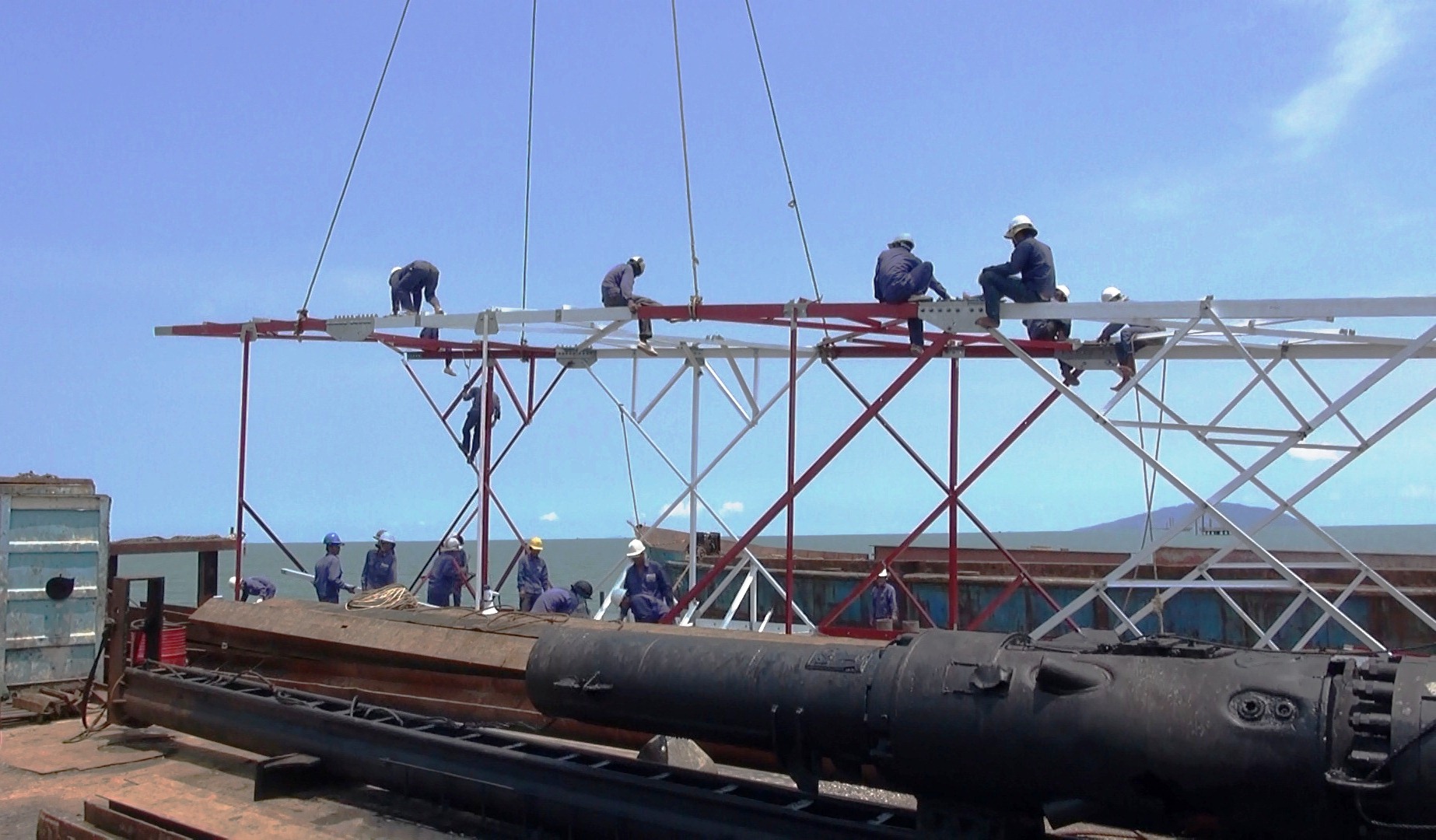

Thi công trụ điện trên biển
Công ty CP Xây lắp điện Cần thơ đang nỗ lực hoàn thành hạng mục dựng trụ
đường dây 110KV Xẻo Nhàu – Lại Sơn và chuẩn bị kéo dây.

Ban QHCĐ - EVN SPC
