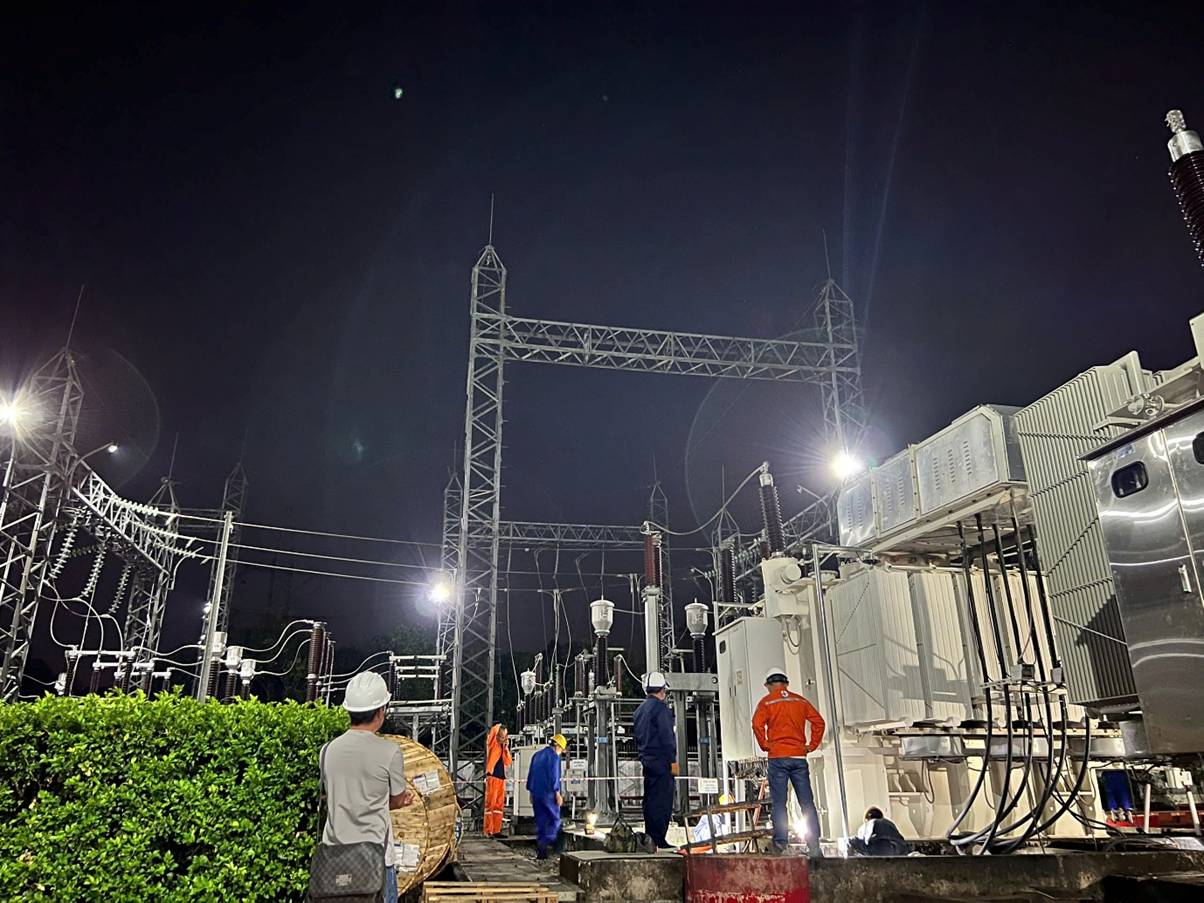

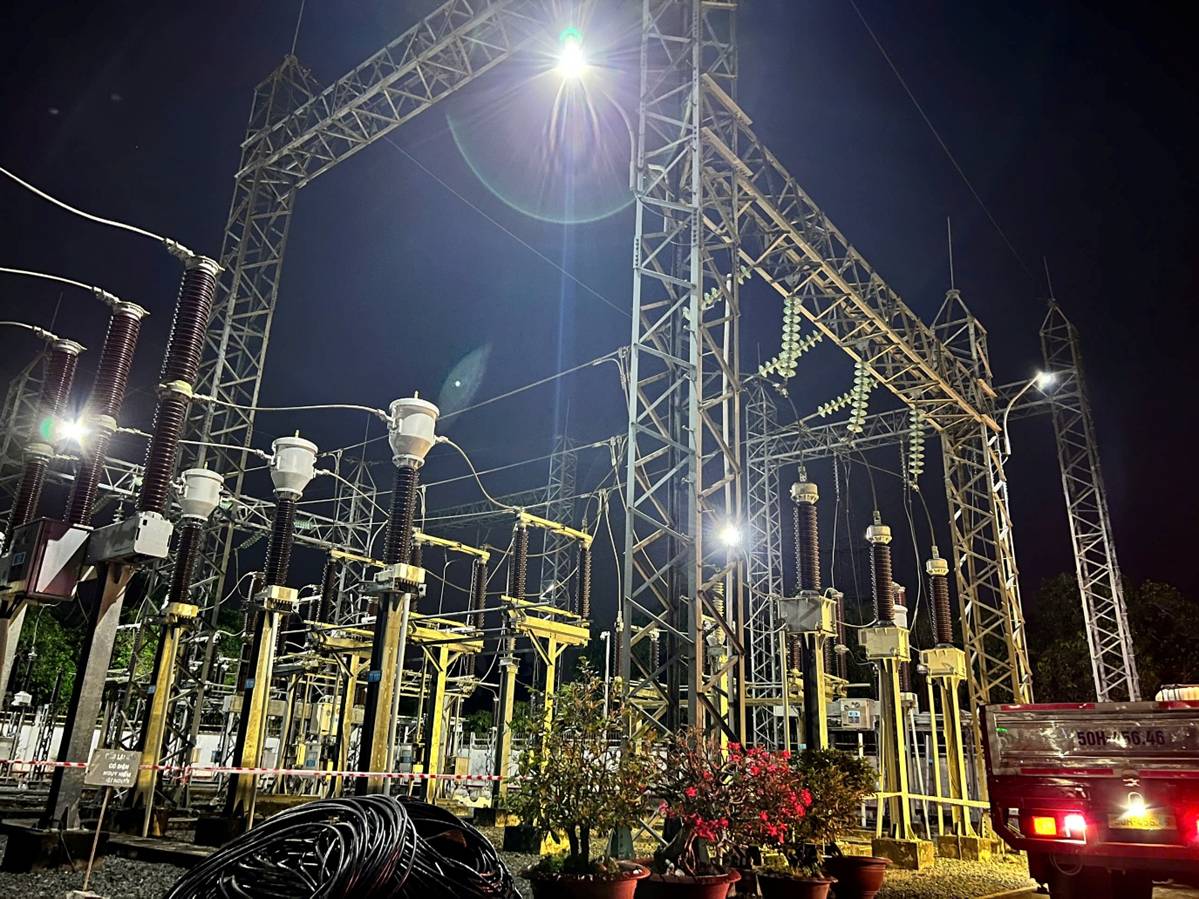

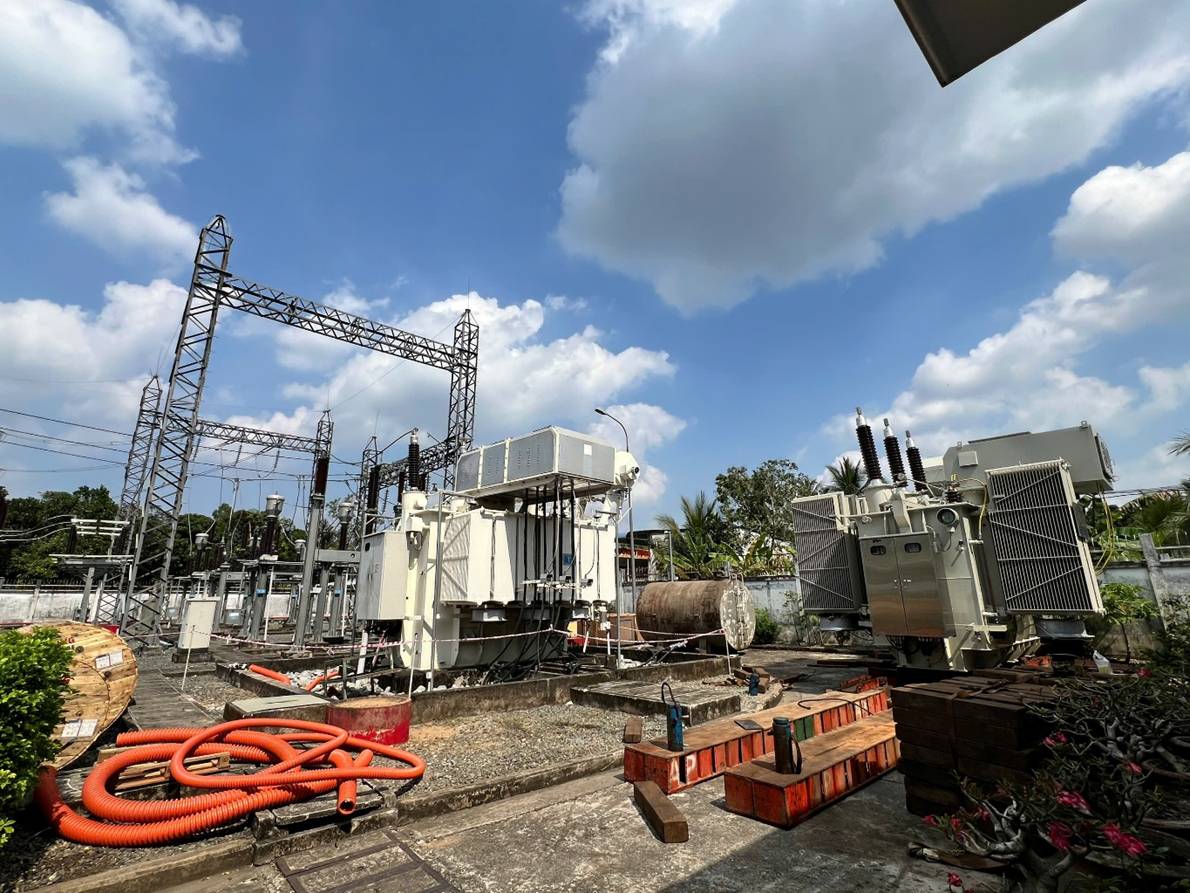

Ngày 30/01/2026, EVNSPC đã chỉ đạo Ban Quản lý dự án Lưới điện miền Nam (ALĐMN) phối hợp các đơn vị liên quan đóng điện hoàn tất công trình Cải tạo nâng cấp Trạm 110/22kV Long Hòa, thành phố Cần Thơ.
Công trình được khởi công ngày 18/12/2025, nằm trong khuôn viên Trạm biến áp (TBA) 110kV Long Hòa hiện hữu, tại phường Long Hòa cũ (nay là phường Long Tuyền), thành phố Cần Thơ. Công trình có quy mô thiết kế ban đầu với công suất 2x40MVA, nay được nâng cấp lên 2x63MVA. Tổng mức đầu tư toàn bộ công trình là hơn 48,8 tỷ đồng, sử dụng nguồn vốn vay tín dụng thương mại và vốn khấu hao cơ bản của EVNSPC.
Công trình được EVNSPC giao ALĐMN chịu trách nhiệm quản lý, điều hành; Công ty Điện lực thành phố Cần Thơ là đơn vị trực tiếp vận hành sau khi công trình đi vào vận hành. Công ty Tư vấn điện miền Nam là đơn vị thiết kế, Công ty TNHH xây dựng điện Bách Khoa là đơn vị xây lắp.
Ông Nguyễn Thanh Tuấn - Phó Giám đốc Ban Quản lý dự án Lưới điện miền Na cho biết, việc đưa công trình vào vận hành sẽ mang lại nhiều lợi ích thiết thực, giúp giảm tải cho các trạm 110kV Phước Hòa và Long Hòa, đảm bảo nguồn điện ổn định, an toàn và liên tục cho khu vực. Đồng thời, công trình cũng đáp ứng kịp thời nhu cầu phát triển phụ tải điện tại các khu vực mới thuộc phường Long Tuyền và lân cận, thành phố Cần Thơ; góp phần nâng cao độ tin cậy trong vận hành N-1, tăng cường liên kết lưới 22kV giữa Trạm Long Hòa với các trạm khác như Cần Thơ, Bình Thủy, Thới Lai và Phong Điền. Qua đó hỗ trợ cung cấp điện linh hoạt giữa các xuất tuyến trong trường hợp cần bảo trì hoặc sửa chữa thiết bị.
Công trình hoàn thành sớm hơn so với tiến độ ban đầu nhờ vào sự nỗ lực, quyết tâm và phối hợp chặt chẽ giữa các đơn vị thuộc EVNSPC và nhà thầu thi công, đặc biệt là phối hợp, hỗ trợ tích cực của Trung tâm Điều độ hệ thống điện miền Nam (SSO)./.
