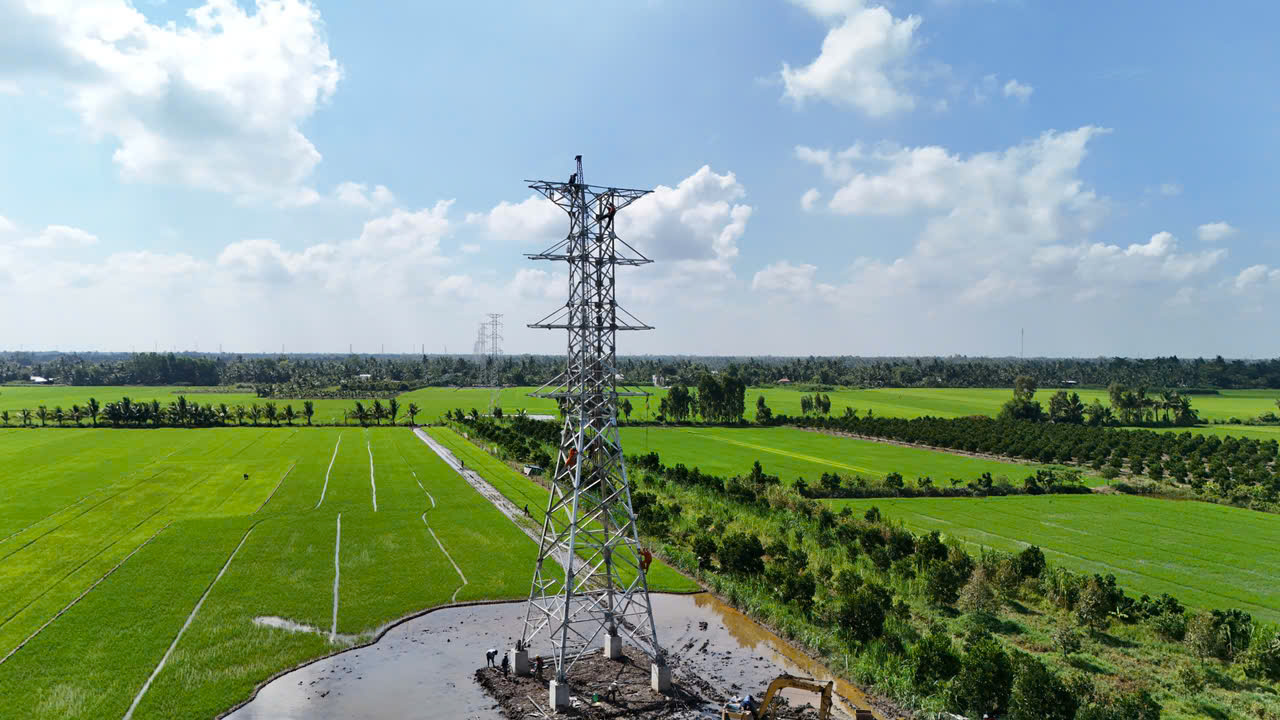

Ngày 24/4/2026 được sự hỗ trợ của Trung tâm Điều độ Hệ thống điện miền Nam (SSO), Tổng công ty Điện lực miền Nam (EVNSPC) đã chỉ đạo các đơn vị trực thuộc phối hợp với nhà thầu, các đơn vị liên quan tổ chức đóng điện giai đoạn 1 Từ trụ 13hh đến trụ 22 dài 2,5km dự án Đường dây 110kV xuất tuyến trạm 220kV Vĩnh Long 3 (transit vào đường dây 110kV Phước Hòa - Bình Minh).
Công trình thuộc Xã Hòa Thạnh, Hòa Hiệp, Hòa Lộc, Hậu Lộc, Phú Lộc và Song Phú thuộc huyện Tam Bình, tỉnh Vĩnh Long cũ. Mục tiêu thực hiện công trình thực hiện theo Quy hoạch phát triển điện lực tỉnh Vĩnh Long giai đoạn 2016-2025, có xét đến năm 2035.
(transit vào đường dây 110kV Phước Hoà - Bình Minh) hoàn tất lúc 05h05 ngày 25/4/2026
Quy mô đầu tư xây dựng gồm có xây dựng mới đường dây 110kV 02 mạch từ trụ số 17A đến trụ số 50 thuộc dự án Đường dây 110kV Phước Hòa – Bình Minh 02 mạch. Điểm đầu từ trụ số T17A (thuộc dự án khác, đấu nối TBA 110kV Tam Bình), điểm cuối trụ số 50 thuộc Đường dây 110kV Phước Hòa – Bình Minh dài 10,755km, với tổng mức đầu tư trên 72 tỷ đồng.
Sau khi hoàn tất sẽ tăng độ linh hoạt trong quản lý vận hành và nâng cao độ tin cậy cung cấp điện cho các trạm biến áp (TBA) 110kV trong khu vực. Tạo liên kết mạch vòng 110kV giữa các TBA 220kV Vĩnh Long 2, 220kV Vĩnh Long 3, Trà Vinh 2, Sa Đéc 2 nhằm tăng độ linh hoạt trong quản lý vận hành. Nâng cao độ tin cậy cung cấp điện của hệ thống, tăng khả năng cung cấp nguồn điện 110kV, đáp ứng nhu cầu phát triển kinh tế xã hội cho tỉnh Vĩnh Long./.
